Примтеплоэнерго выполнило 50% ремонтной программы

Подготовка к отопительному сезону в Приморье идет по графику: предприятие уже завершило половину запланированных работ.
27 июля, 2026, 01:04
0
Источник:
s13.stc.yc.kpcdn.net
Подготовка к предстоящему отопительному сезону в КГУП «Примтеплоэнерго» выполняется по утверждённому графику. На данный момент ремонтная программа реализована на 50 процентов. За этот период установлено 11 котлов, заменено свыше 100 насосов и 20 единиц тяго-дутьевого оборудования.

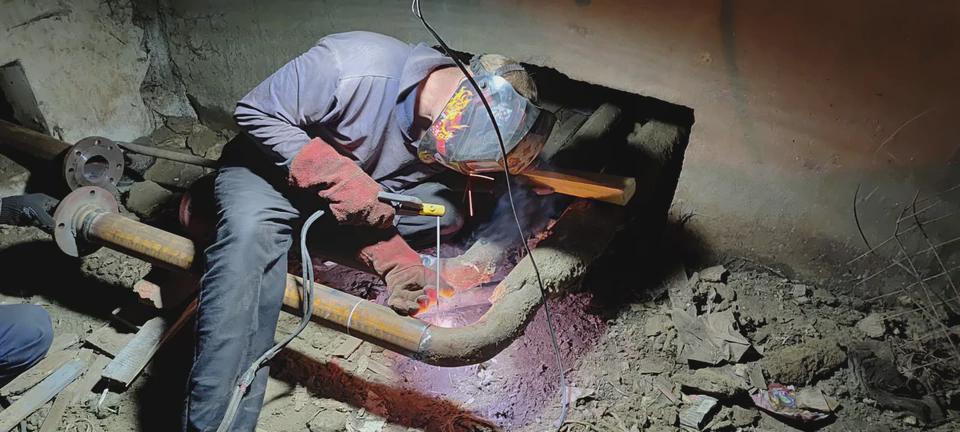

«Подготовка к отопительному сезону идет в плановом режиме. На сегодняшний день уже установлено 11 котлов, заменено свыше 100 насосов и 20 единиц тяго-дутьевого оборудования. Особое внимание уделяется обновлению тепловых сетей — специалисты уже заменили около девяти километров трубопроводов, в том числе с применением современных предизолированных труб, отличающиеся высокой надежностью, длительным сроком службы и устойчивостью к коррозии», — отметил генеральный директор КГУП «Примтеплоэнерго» Вячеслав Бабич.
Усиленная работа ведётся в Находкинском филиале: там заменили порядка пяти километров тепловых сетей, что составляет 177 процентов от запланированного объёма. Активные мероприятия продолжаются и в других подразделениях предприятия.
В Михайловском и Артемовском филиалах уже заменили около одного километра тепловых сетей каждый. Кроме ремонтной программы, в 2026 году Примтеплоэнерго планирует установить 11 автоматизированных модульных котельных. Эти современные объекты придут на смену изношенным котельным и повысят надёжность и стабильность теплоснабжения жителей Приморского края.
