В Благовещенске 1 июня начинается ремонт тепломагистрали №1
С 1 июня в Благовещенске стартует подготовка к реконструкции тепломагистрали № 1. Энергетики минимизируют сроки отключения горячей воды, однако часть потребителей останется без ресурса до 30 сентября.
29 мая, 2026, 08:56 0
Источник:

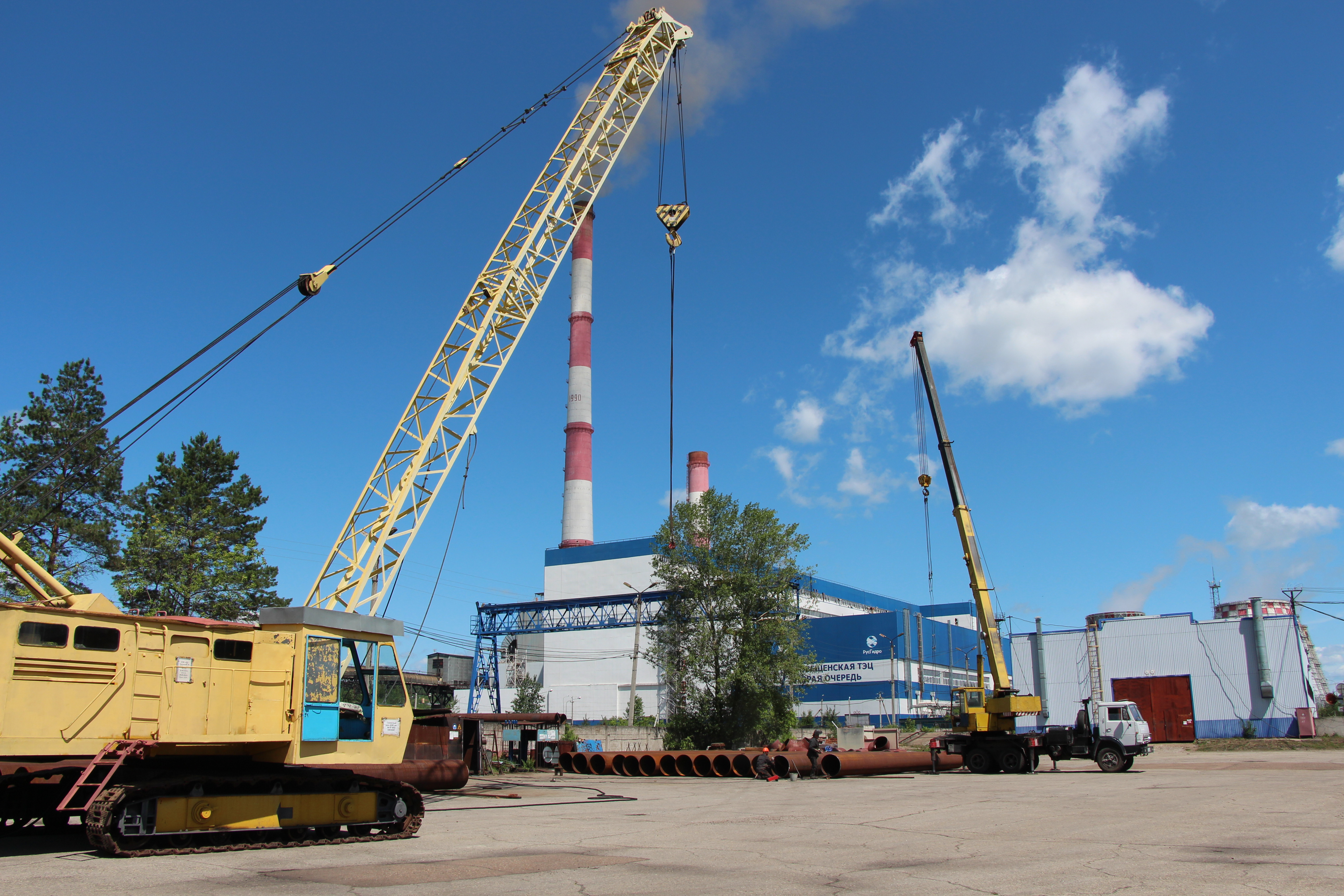

В понедельник, 1 июня, работники СП «Амурские тепловые сети» начнут подготовку к масштабной реконструкции тепломагистрали № 1. До 11 июня они проведут текущий ремонт и установят временные заглушки для переключения потребителей на резервную схему.
Основные работы продлятся до 30 сентября. Модернизация направлена на увеличение пропускной способности сетей для нужд растущего города и повышение надёжности теплоснабжения Благовещенска.
Энергетики свели к минимуму периоды отключения горячей воды: подача будет ограничена только до 11 июня, после чего жителей переведут на резервную тепломагистраль № 3. Повторное ограничение запланировано с 17 августа по 4 сентября для планового ремонта этой резервной линии. На время реконструкции горячую воду будут подавать по обратной схеме — от центра города к ТЭЦ.
Полностью без горячего водоснабжения на весь срок реконструкции (с 1 июня по 30 сентября) останутся потребители в районе Красноармейской – Нагорной (кварталы 666В, 666Г, 604). Это дома по улице Нагорной: 1/1, 1/2, 1/3, 1/4, 1/5, 1/7, 2/3, 2/4, 2/5, 3/1, 4/1, 4/2, 5, 5/3, 7. Начисления за горячую воду в этот период производиться не будут.
В 2026 году запланирован ряд других ремонтных работ на тепловых сетях Благовещенска. Основные даты и затронутые районы:
- Гидравлические испытания всех сетей города — 12–15 мая.
- Текущий ремонт и реконструкция ТМ № 2 Северного района — 15–28 мая (микрорайоны № 2, 3, КПП, ЦЭС, кроме района пенсионного фонда, школы № 16 и микрорайона «Питер»).
- Реконструкция участка ТМ № 1 Центрального района — с 1 июня по 30 сентября (отключение до 11 июня и повторное с 17 августа по 4 сентября для резервной линии; полное отключение для района Красноармейская–Нагорная).
- Текущий ремонт участка ТМ № 2 Северо-Западного района — 15–26 июня (центр города от ул. Студенческая до ул. Островского между ул. Станционная и ул. Октябрьская).
- Текущий ремонт другого участка ТМ № 2 Северо-Западного — 29 июня – 3 июля (от ул. Островского до ул. Чайковского между ул. Станционная и ул. Октябрьская).
- Текущий ремонт участка ТМ № 1 Центрального района — 6–17 июля (от ул. 50 лет Октября до ул. Лазо между ул. Ленина и ул. Октябрьская).
- Текущий ремонт и реконструкция ТМ СХПК «Тепличный» и повторно ТМ № 2 Северного — 20–31 июля (Плодопитомник, СХПК «Тепличный», Гормолкомбинат, воинская часть 2068, микрорайоны «Солнечный», АНК, «Подсолнухи», район пенсионного фонда, школа № 16 и др.).
- Текущий ремонт участка ТМ № 3 Центрального района — 3–14 августа (квартал № 161, от ул. Мухина между ул. Пролетарская и ул. Амурская).
- Текущий ремонт и реконструкция участка ТМ № 3 и повторно ТМ № 1 — 17 августа – 4 сентября (от Благовещенской ТЭЦ до ул. Б. Хмельницкого между ул. Пролетарская и ул. Красноармейская, а также центральная часть города от ул. Б. Хмельницкого до ул. Больничная между ул. Ленина и ул. Горького).
- Полный останов магистральных тепловых сетей — 7–11 сентября (весь город).
- Капитальный ремонт тепловых сетей на ул. Театральной — 1 июля – 30 сентября (между ул. Кузнечная и ул. Амурская от ул. Политехническая до ул. Краснофлотская).
- Текущий ремонт котельной 800 квартала и подключенных сетей — 1–14 июня (в квадрате улиц 50 лет Октября – Школьная – Театральная – Кольцевая).
