Ремонт теплосетей в Благовещенске начнется 15 мая
Энергетики опубликовали график отключений горячей воды в Благовещенске на 2026 год.
7 мая, 2026, 09:06 0

15 мая специалисты «Амурских тепловых сетей» (АО «ДГК», входит в Группу РусГидро) приступят к ремонту теплосетей в Благовещенске. Работы направлены на повышение надежности теплоснабжения и подготовку к зиме. На реализацию инвестиционной и ремонтной программ в Благовещенске, а также в поселках Прогресс и Новорайчихинск ДГК выделит более 240 миллионов рублей.

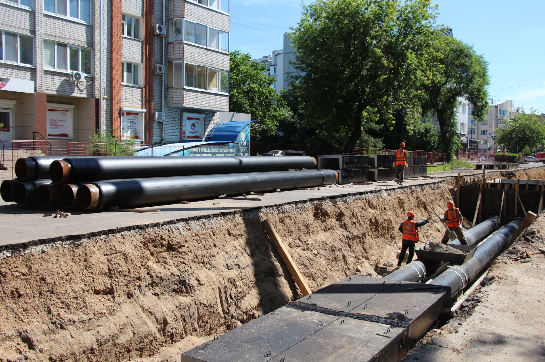

Первым объектом реконструкции станет тепломагистраль № 2 в Северном районе Благовещенска. Работы продлятся с 15 мая до 30 сентября. Для увеличения пропускной способности сетей, необходимость которой вызвана ростом города, энергетики ограничат подачу горячей воды только до 28 мая. После этого потребителей переключат по резервной схеме на тепломагистраль № 4. Повторное ограничение горячей воды на этом участке потребуется с 20 по 31 июля — это технологически необходимо для планового ремонта резервной линии.
С 1 июня модернизация начнется на тепломагистрали № 1 Центрального района. Главный инженер СП «Амурские тепловые сети» Сергей Громов пояснил: «При планировании графика ремонтов мы учли главное — возможность переподключения жилых домов везде, где это технически выполнимо. В ходе реконструкции мы не просто меняем старые трубы, а полностью обновляем инфраструктуру: возводим новые строительные конструкции, устанавливаем подвижные и неподвижные опоры, монтируем металлоконструкции для надземной прокладки теплосети. Чтобы увеличить пропускную способность, диаметр трубопроводов будет расширен с 800 до 1000 миллиметров. Это технологическое решение будет применено на участке тепломагистрали № 1 Центрального района протяженностью 831 метр и на участке тепломагистрали № 2 Северного района протяженностью 209 метров. Оба участка будут выполнены в двухтрубном исполнении».
В Благовещенске также запланирован капитальный ремонт изношенного участка теплосети на улице Театральной между Амурской и Зейской. Специалисты полностью заменят 174 метра трубопровода диаметром 530 миллиметров, на эти цели направят более 48 миллионов рублей. В поселке Прогресс энергетики отремонтируют 13 участков теплотрасс общей протяженностью свыше 849 метров в двухтрубном исполнении, финансирование составит более 15 миллионов рублей.
Гидравлические испытания пройдут с 12 по 15 мая, в этот период горячей воды не будет во всем городе. Полный останов магистральных тепловых сетей запланирован также на 7–11 сентября.
График временных ограничений подачи горячей воды в Благовещенске в 2026 году включает следующие периоды:
- 12–15 мая — гидравлические испытания, отключен весь город.
- 15–28 мая — текущий ремонт и реконструкция ТМ №2 Северного района. Под отключение попадают районы микрорайонов №2, 3, КПП, ЦЭС (кроме района пенсионного фонда, школы №16 и микрорайона «Питер»). После 28 мая потребители переключаются на ТМ №4.
- 1–11 июня — текущий ремонт и реконструкция ТМ №1 Центрального района (переулок Угловой, улицы Нагорная, Детская больница, Городская больница №1, центральная часть от Комсомольской до Больничной между Ленина и Горького). На период с 1 июня по 30 сентября дополнительно отключаются потребители теплотрассы ДРСУ-2 (район Красноармейская–Нагорная, кварталы 666Б, 666В, 666Г).
- 15–26 июня — текущий ремонт участка ТМ №2 Северо-Западного района (центральная часть от улицы Студенческая – Островского между Станционной и Октябрьской).
- 29 июня – 3 июля — текущий ремонт участка ТМ №2 Северо-Западного района (от Островского до Чайковского между Станционной и Октябрьской).
- 6–17 июля — текущий ремонт участка ТМ №1 Центрального района (от 50 лет Октября до Лазо между Ленина и Октябрьской).
- 20–31 июля — текущий ремонт и реконструкция ТМ СХПК «Тепличный» и повторно ТМ №2 Северного района. Под отключение попадают Плодопитомник, СХПК Тепличный, Гормолкомбинат, воинская часть 2068, жилые дома между Тепличной-Студенческой от Игнатьевского шоссе до района СХПК «Тепличный», микрорайоны «Солнечный», АНК, «Подсолнухи», район пенсионного фонда и школы №16. Повторно отключаются микрорайоны №2, 3, КПП, ЦЭС.
- 3–14 августа — текущий ремонт участка ТМ №3 Центрального района (квартал №161, центральная часть от Мухина между Пролетарской и Амурской).
- 17 августа – 4 сентября — текущий ремонт участка ТМ №3 Центрального района и повторно ТМ №1 Центрального района (от узла Благовещенской ТЭЦ до Б.Хмельницкого между Пролетарской и Красноармейской; повторно отключается центральная часть от Б.Хмельницкого до Больничной между Ленина и Горького).
- 7–11 сентября — полный останов магистральных тепловых сетей, отключен весь город.
- 1 июля – 30 сентября — капитальный ремонт тепловых сетей на ул. Театральной (от Кузнечной до Амурской от Политехнической до Краснофлотской).
- 1–14 июня — текущий ремонт котельной 800 квартала и подключенных сетей (квадрат улиц 50 лет Октября–Школьная–Театральная–Кольцевая).
